適用范圍
本工法適用于建筑工程中基礎梁,承臺,集水坑等側模不容易拆除的部位,采用GRC水泥板替代磚胎模,起到節約成本,節約工期,降低勞動力投入等效益。
材料及設備
1,材料:根據材料計劃及施工現場進度安排情況,配備足夠的GRC水泥板及砂子,石灰,水泥,鋼釘,鋼絲繩,木楔子等材料。
2,機具設備:木工電鋸,手電鉆,鐵木榔頭,水平尺,鋼卷尺,托線板,線墜,鐵抹子,篩子,手推車等。
3,水泥:采用325號普通硅酸鹽水泥,水泥不得受潮結塊。
4,砂子:中砂,應過5mm孔徑的篩,含泥量不得大于5%。
5,水:采用自來水。
6,砂漿:抹灰采用砂漿強度為M5。(冬期施工內摻防凍劑)
7,進場材料必須有出廠合格證及試驗報告,對不符合要求的材料嚴禁進場,水泥板裝卸平穩,避免沖撞。
8,砂漿進行現場拌制,隨伴隨用,砂漿應具有良好的和易性和保水性,水泥砂漿必須在拌成后3小時內使用完畢(當大氣溫度超過30℃時,應在拌成后2小時內使用完畢),嚴禁使用過夜砂漿。
施工準備
1,項目經理部召集專業施工隊伍,并進行施工前技術,安全培訓,培訓合格后方準入場。
2,基坑(槽)必須開挖到位,并按設計和規范要求對基坑(槽)底,側處理完畢。
3,施工測量放線等均已在現場彈出,并經驗收,復核并辦理好復核手續。
4,基坑及基槽周邊堆土固化處理完畢,避免施工土方坍塌或夾砂等污染作業面。
施工工藝及方法
1, 施工工藝

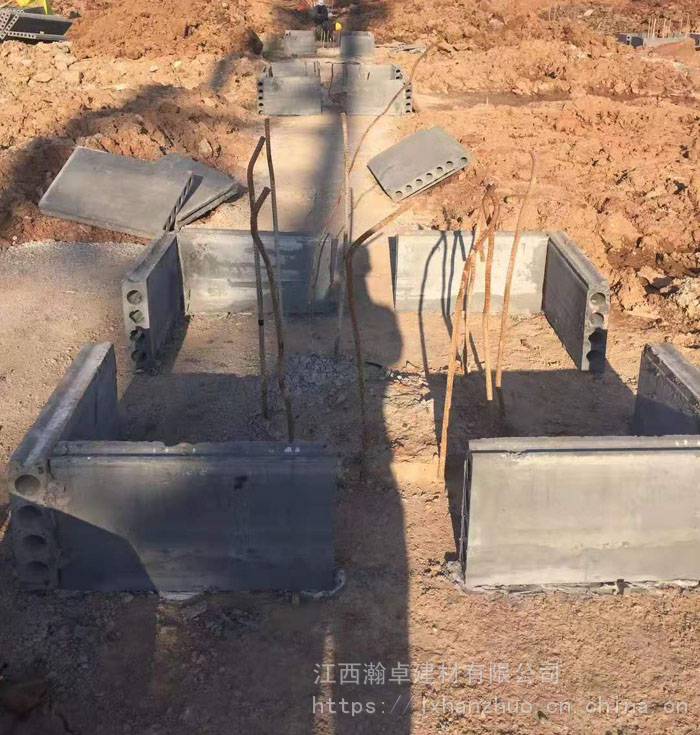

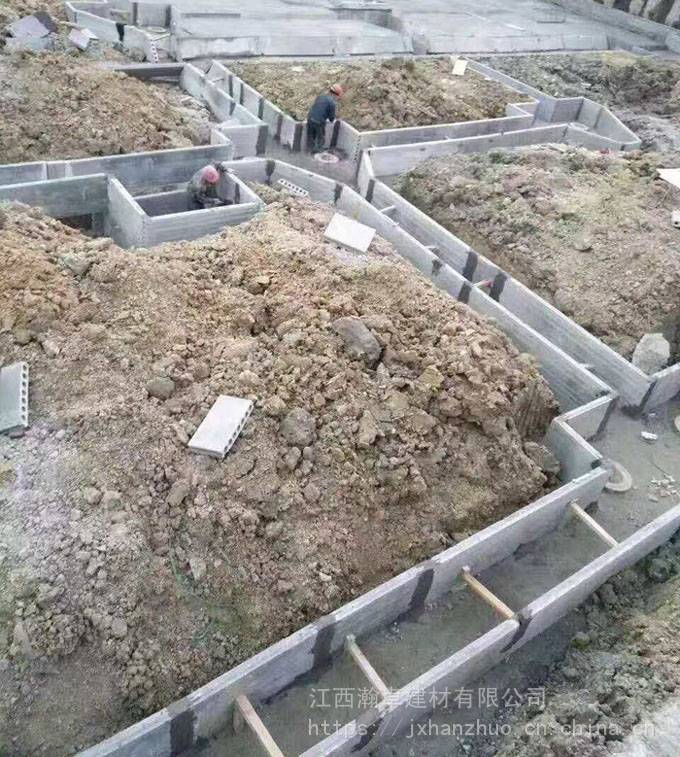

澆筑承臺及地梁墊層→測設承臺及地梁邊線→GRC水泥板固定,安裝→水泥板模板外側回填土至底板墊層底并夯實→澆筑底板墊層→抹灰→防水施工→綁扎鋼筋→混凝土澆筑
2, 施工方法
承臺及地梁的基坑(槽)開挖并驗槽完畢后,盡快施工承臺及地梁底墊層,墊層比承臺及地梁邊線外擴100mm。
水泥板加工時考慮到防水的抹灰,要做成圓角,所以加工水泥板時高度比梁高度低2cm。水泥板與邊坡之間用2:8灰土填充,分層夯實。地梁,承臺水泥板與筏板墊層交接處陰陽角抹灰成圓角。
施工注意事項
(1)材料質量必須符合設計及規范要求,并有出廠合格證書。
(2)GRC水泥板支設位置準確,嚴禁位移。
(3)模板內部凈尺寸必須保證設計要求的結構界面尺寸,要考慮抹灰層,防水層,防水保護層厚度。
(4)其他工程操作時應避免碰撞已固定好的水泥板。
